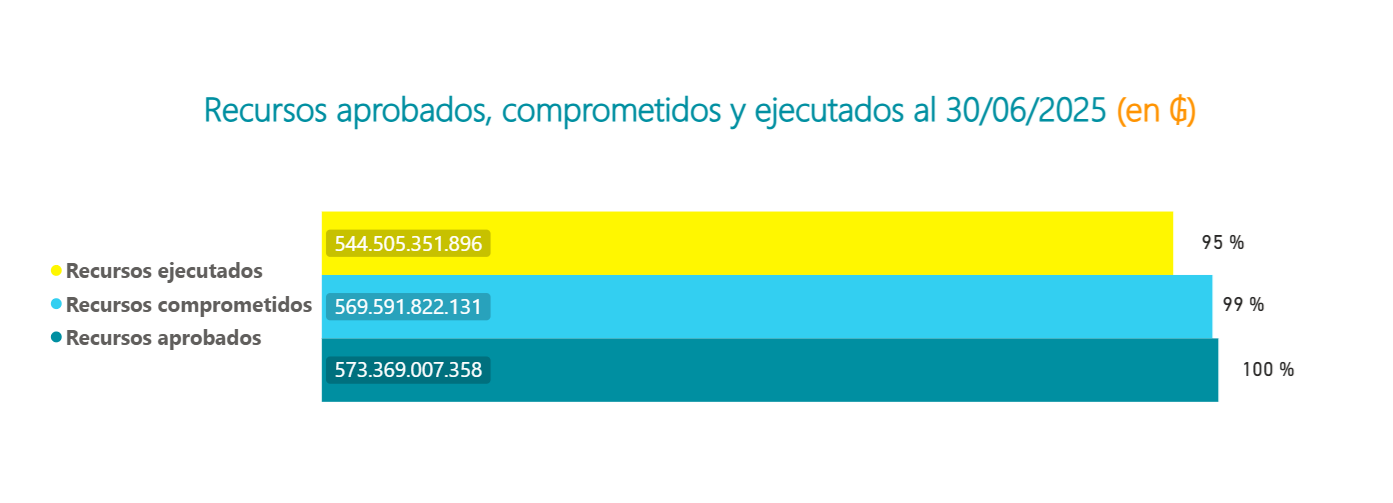

Avances a junio de 2024
Se encuentran en ejecución 120 obras.
Se encuentran en llamado de licitación 31 obras.
483 instituciones con equipamiento de enseñanza (58 % de la meta).
298 instituciones se encuentran en llamado de licitación (36% de la meta).
Avances a marzo de 2024
690 establecimientos educativos con obras finalizadas
106 establecimientos continúan con obras en ejecución
1.726 espacios correspondientes a 483 establecimientos fueron equipados
En abril concluirán los equipamientos de dos contratos más, sumando 208 espacios correspondientes a 146 establecimientos
La licitación para contratación de servicio de auditoría externa 2023 y 2024 está en etapa de evaluación. Licitación 439822
Avances a diciembre de 2023
703 establecimientos educativos con obras finalizadas
119 establecimientos continúan con obras en ejecución
1.726 espacios correspondientes a 483 establecimientos fueron equipados

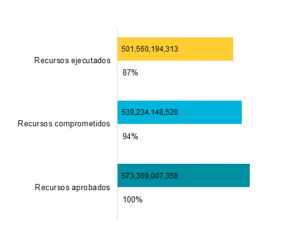

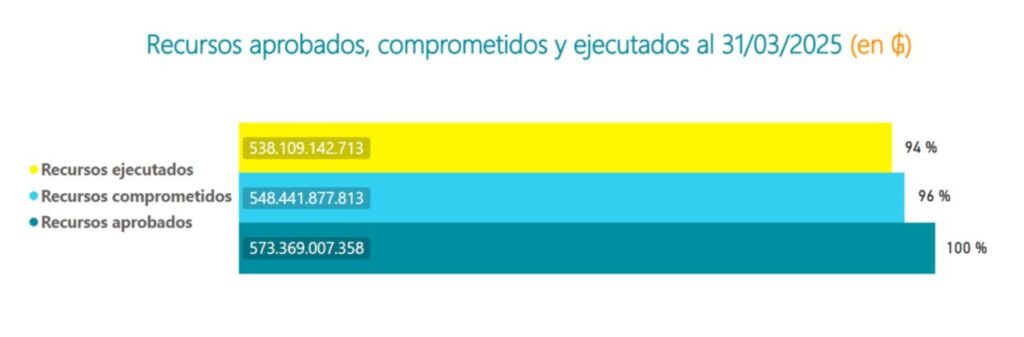

Ejecución presupuestaria
Avances a setiembre de 2023
703 establecimientos educativos con obras finalizadas
119 establecimientos continúan con obras en ejecución
1.726 espacios correspondientes a 483 establecimientos fueron equipados
Los informes finales de auditoría externa, correspondientes a los ejercicios 2019 a 2022, fueron entregados en este trimestre
Avances a junio de 2023
INFRAESTRUCTURA 822 LOCALES
701 establecimientos educativos con obras finalizadas
121 establecimientos continúan con obras en ejecución
1.726 espacios correspondientes a 483 establecimientos han sido equipados
Ejecución presupuestaria
Avances a marzo de 2023
- 674 establecimientos educativos con obras finalizadas
- 136 establecimientos continúan con obras en ejecución
- 12 establecimientos con obras a reiniciar por cambio de contratista
- 483 establecimientos escolares fueron equipados
Pendientes las auditorías financieras y de gestión del 2019, 2020, 2021 y 2022 con alto rezago y no cuentan con planes de mejora de las auditorías anteriores.
Avances a diciembre de 2022
- 662establecimientos educativo con obras finalizadas;
- 474establecimientos escolares fueron equipados;
- 160establecimientos continúan con obras en ejecución.
Además, continúan pendientes las auditorías financieras y de gestión del 2019, 2020 y 2021.
Ejecución presupuestaria:
Avances a setiembre de 2022
- 597 establecimientos con obras finalizadas
- 168 establecimientos en ejecución
- 6 establecimientos con obras a iniciar
- 483 establecimientos equipados
- Sigue pendiente la presentación de los informes de auditoría financiera correspondiente a los años 2019, 2020 y 2021
Ejecución presupuestaria
Avances a diciembre de 2020
- Del grupo 85 locales, 61 obras han sido concluidas al 2017, y 24 han sido concluidas en el año 2020. (Grupo culminado)
- Del grupo de 465 locales, 422 obras han sido concluidas en el periodo 2018-2020, 15 están en proceso de reactivación, y 32 se encuentran en ejecución con un avance promedio de 79% (Grupo en proceso de culminación)
- El grupo 272, fue lanzado y adjudicado en el año 2020, con inicio de obras previsto a marzo de 2021. (Grupo por iniciar)
- En la actividad equipamiento, se han alcanzado a equipar 41 instituciones, 444 están en proceso de equiparse con fecha prevista a febrero de 2021. Se encuentra pendiente el llamado de equipamiento d e337 instituciones
- Sigue pendiente la presentación de la auditoria financiera del año 2019
- Sigue pendiente la realización de auditoría especializada de verificación de obras (forense), pendiente desde el 1er semestre 2018
Ejecución presupuestaria
Avances a diciembre de 2019
- Para la fiscalización de obras, renovaron los contratos de 8 profesionales, así como se incorporaron 2 jefes de proyectos y diseño, 1 ingeniero calculista, 1 técnico en infraestructura, 3 supervisores de obras, 3 fiscales y 1 asistente administrativo
- 138 obras están en proceso de finalización, del conjunto de 676 locales educativos
- Se rescindió contrato de 23 obras, que fueron adjudicadas a la empresa GCA
- Se encuentra en ejecución 1 obra en María Auxiliadora
- Sigue sin equiparse los locales escolares, cuyas obras han finalizado
- Se completaron 61 obras con recepción definitiva: 34 instituciones de San Pedro, y 27 en Concepción
- Unos 465 locales están incluidos en una licitación pública en la que se articulan 4 proyectos de inversión, abarcando 676 establecimientos educativos en todo el país. Estas 465 obras iniciaron en el mes de agosto del 2017 con un promedio de ejecución del 52% de las cuales se espera la culminación de 288 locales para el inicio de las actividades escolares 2020
- Otras 24 instituciones fueron reactivadas luego de rescisiones de contratos, en octubre 2019 y 272 locales están pendientes de relevamiento, diseño ejecutivo y licitación de obras
- En general, el programa tiene un significativo retraso, no solo en la licitación vigente, sino en las ya concluidas pero canceladas en el 2016, así como los más de 270 locales para los cuales aún no se formula su ejecución
- La gran mayoría de los locales a mejorar corresponden a la licitación pública que abarca 4 proyectos financiados por el FEEI e incluyen 676 locales con espacios a construir, ampliar o reponer, así como equipar. Esta licitación ha presentado numerosos problemas de gestión, desde la formulación del contrato con las empresas constructoras hasta las fiscalizadoras de obras, lo que ha llevado a ampliar recursos en junio 2019
Ejecución presupuestaria
Avances a diciembre de 2018
A diciembre de 2018, culminaron las obras en 61 locales
Unos 465 locales están incluidos en una licitación pública en la que se articulan 4 proyectos de inversión, abarcando 676 establecimientos educativos en todo el país. Estas 465 obras iniciaron en el mes de agosto del 2017 con un promedio de ejecución del 60.2% de las cuales se espera la culminación de 130 locales para el inicio de las actividades escolares
Otras 24 instituciones deben ser reactivadas luego de rescisiones de contratos y 272 locales están pendientes de relevamiento, diseño ejecutivo y licitación de obras
Ejecución presupuestaria (en guaraníes)
En general, el programa tiene un significativo retraso, no solo en la licitación vigente, sino en las ya concluidas pero canceladas en el 2016, así como los más de 250 locales para los cuales aún no se formula su ejecución
La gran mayoría de los locales a mejorar corresponden a la licitación pública que abarca 4 proyectos financiados por el FEEI e incluyen 676 locales con espacios a construir, ampliar o reponer, así como equipar
Esta licitación ha presentado numerosos problemas de gestión, desde la formulación del contrato con las empresas constructoras hasta las fiscalizadoras de obras, lo que ha llevado a ampliar plazos y recursos a finales del año 2018
Avances en el foco de inversión de infraestructura escolar:
